Alerta Regulatoria: Electricidad – Enero 2017

Electricidad
image_pdfimage_print

APRUEBAN EL PLAN DE TRANSMISIÓN 2017-2026

 El 1 de enero de 2017 se publicó la Resolución Ministerial 562-2016-MEM/DM, mediante la cual se aprueba la última actualización del Plan de Transmisión, periodo 2017-2026, con vigencia desde el 1 de enero de 2017 hasta el 31 de diciembre de 2018. Los principales puntos de la norma son:

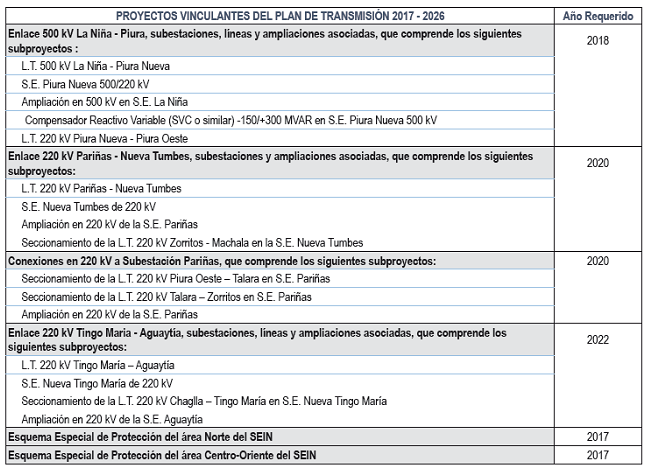

  •  Se incluyen los siguientes proyectos vinculantes:

  •  Se retiran los siguientes proyectos de refuerzo de anteriores Planes:

o      Repotenciación a 250 MVA Línea de Transmisión Chiclayo-Carhuaquero 220 kV (incluida en el Plan de Transmisión 2015-2024).

o      Repotenciación a 250 MVA Línea de Transmisión Tingo María-Vizcarra-Conococha 220 kV (incluida en el Plan de Transmisión 2013-2022).

  • Se dispone que en la siguiente actualización del Plan de Transmisión, el COES reevaluará los proyectos retirados y evaluará las opciones alternativas de configuración que sean necesarias para el Sistema Eléctrico Interconectado Nacional (SEIN).
  • Se establece que los Agentes interesados en construir y operar las instalaciones comprendidas entre los Proyectos Vinculantes del Plan de Transmisión 20172026, contarán con un plazo no prorrogable de 30 días calendario a partir de la entrada en vigencia del Plan, para manifestar su interés en construir y operar dichas instalaciones, para lo cual deberán sujetarse a lo establecido en el Reglamento de Transmisión.

Para más información, por favor contactar a Verónica Sattler (vsattler@estudiorodrigo.com).

Esta comunicación ha sido elaborada por el Área de Regulación de Servicios Públicos e Infraestructura.
